Жоба бюджеті шындықпен сирек сәйкес келеді, сондықтан асып кетуді ол өспей тұрып байқау маңызды. Сіз айлар бойынша жоспар мен фактіні енгізесіз, ал кесте әр бап пен ай бойынша ауытқуларды көрсетеді, асып кетуді түспен белгілейді, өспелі жиынтықты есептейді және ағымдағы қарқын сақталса, жоба соңында қанша тұратынын болжайды.
Ішінде не бар
- «Параметрлер»: атауы, бірінші ай, 24 айға дейінгі ұзақтық, ауытқу шегі, болжау тәсілі.

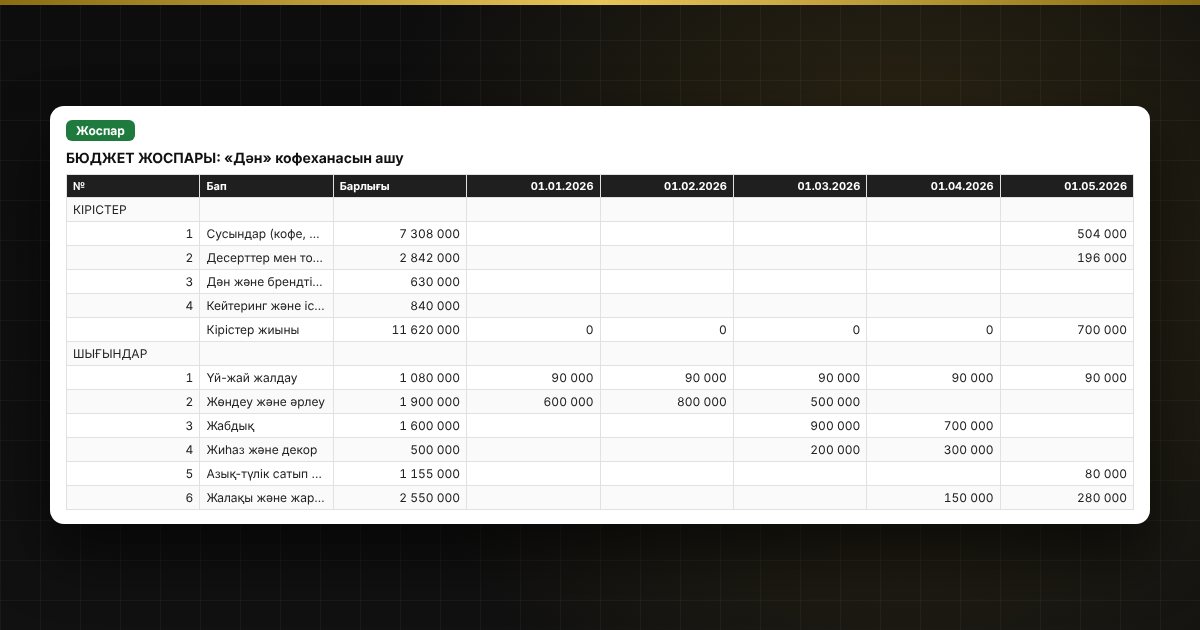

- «Жоспар» және «Факт»: айлар бойынша 10-ға дейін кіріс бабы және 20-ға дейін шығын бабы; бап атаулары бір рет енгізіледі.
- «Жоспар-факт»: ағымдағы айға дейінгі жоспар мен факт, сомадағы және %-дағы ауытқу, жоспардың игерілуі, жоба соңына болжам және әр бап бойынша мәртебе.
- «Ауытқулар»: баптар мен айлар бойынша факт пен жоспар айырмасы, қызыл және жасыл түспен белгіленеді.

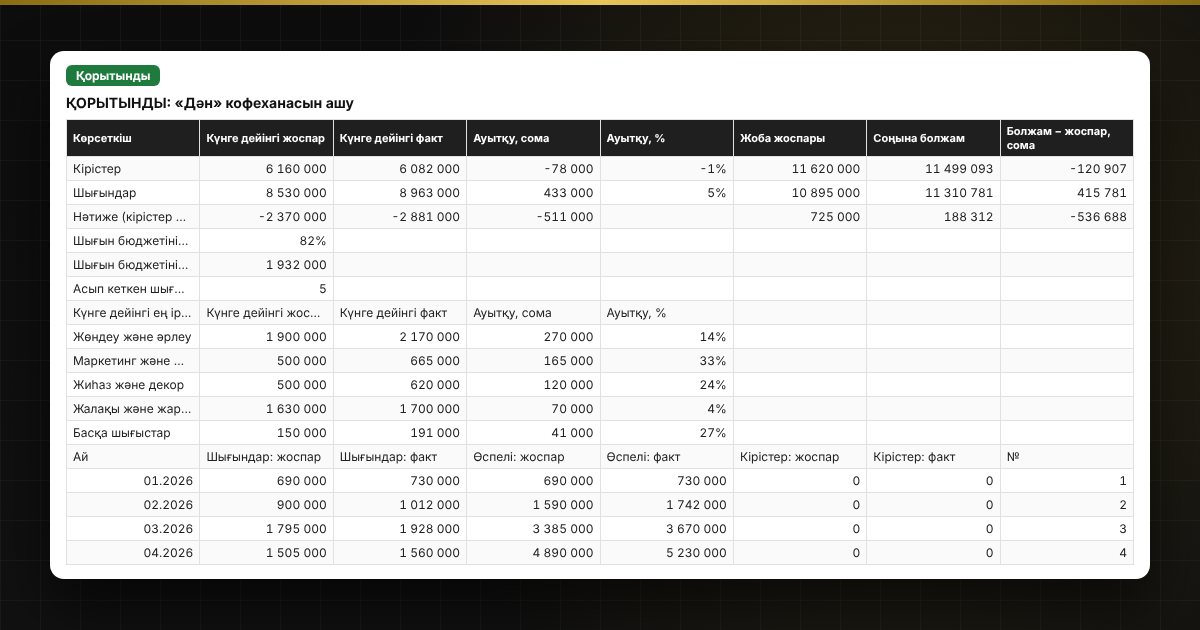

- «Өспелі жиынтық» және «Қорытынды»: өспелі сомалар, жоба нәтижесі, ең ірі асып кетулер және «жоспар мен факт» диаграммалары.
Кімге қолайлы
Жоба және бөлімше басшыларына, бизнес іске қосатын кәсіпкерлерге, іс-шаралар, жөндеу және құрылыс ұйымдастырушыларына, жобалық бюджетті Excel-де жүргізіп, шығыстардың қай жерде жоспардан асқанын көргісі келетіндердің бәріне.
Үйлесімділік
Excel 2007 және жаңарақ нұсқалары, LibreOffice. Макроссыз. Шекті мәндер параметрлерге шығарылған. Есеп шамалы. Файл қазақ тілінде.
