Общий журнал работ и график производства работ в Excel: записи, объёмы, диаграмма Ганта — скачать
Журнал работ по дням с объёмами, рабочими, механизмами и погодой плюс график производства работ с диаграммой Ганта на 90 дней и сводкой план/факт.

Для чего
Журнал работ ведут в одном файле, график в другом, а процент выполнения считают вручную перед совещанием. Здесь объёмы из ежедневных записей сами попадают на график и в сводку: видно накопленный объём по каждому виду работ, зелёную часть полосы Ганта и отставание в днях.
Что внутри
- «Справочники»: виды работ с единицей измерения и плановым объёмом, участки, ответственные, субподрядчики, дата старта графика.

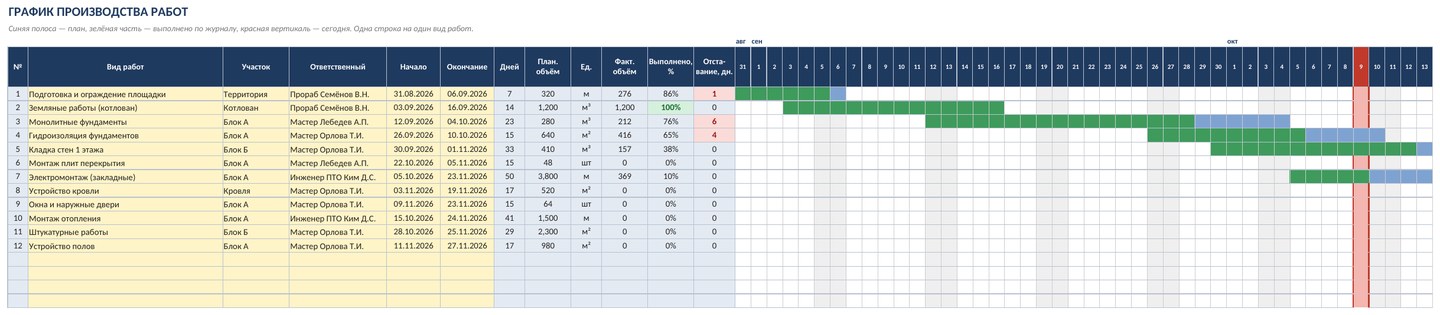

- «График»: до 40 видов работ, плановые даты и диаграмма Ганта на 90 дней условным форматированием, сегодняшняя красная линия, выполнено в процентах и отставание.

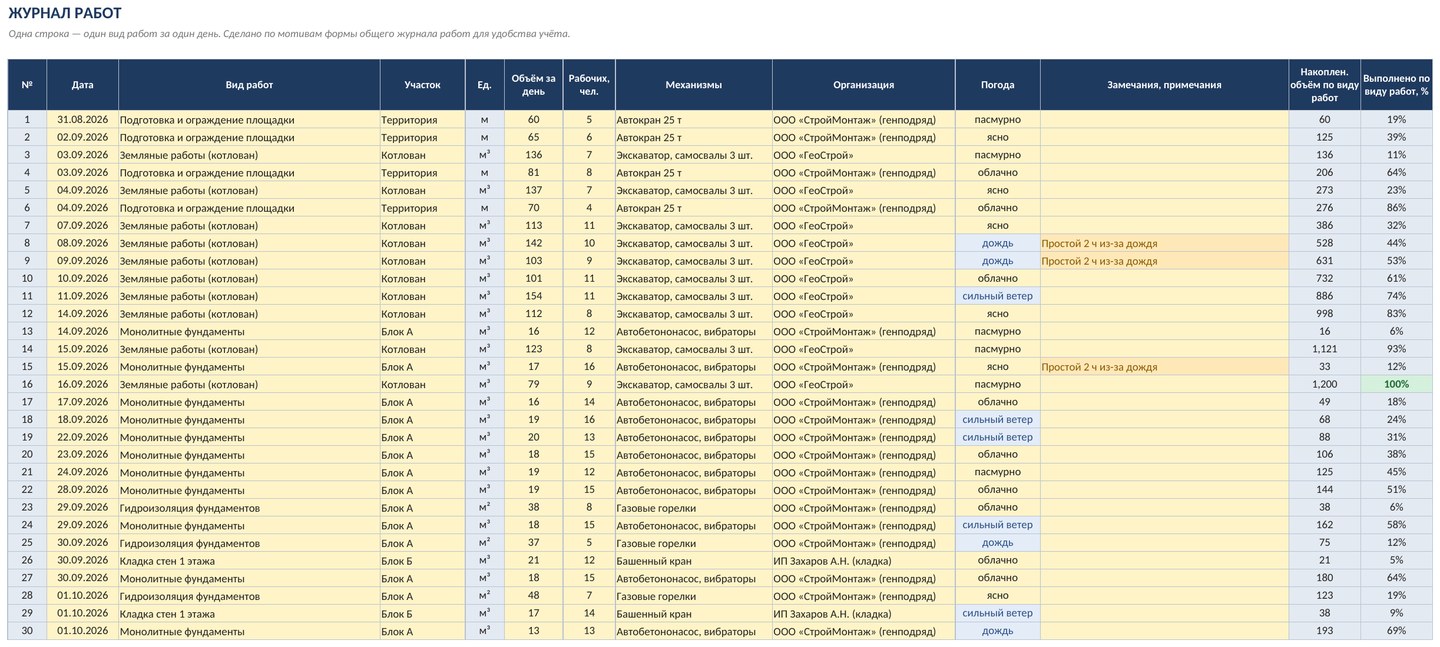

- «Журнал»: до 1500 записей по дням — дата, вид работ, объём за день, рабочих, механизмы, организация, погода, замечания, накопленный объём и процент выполнения.

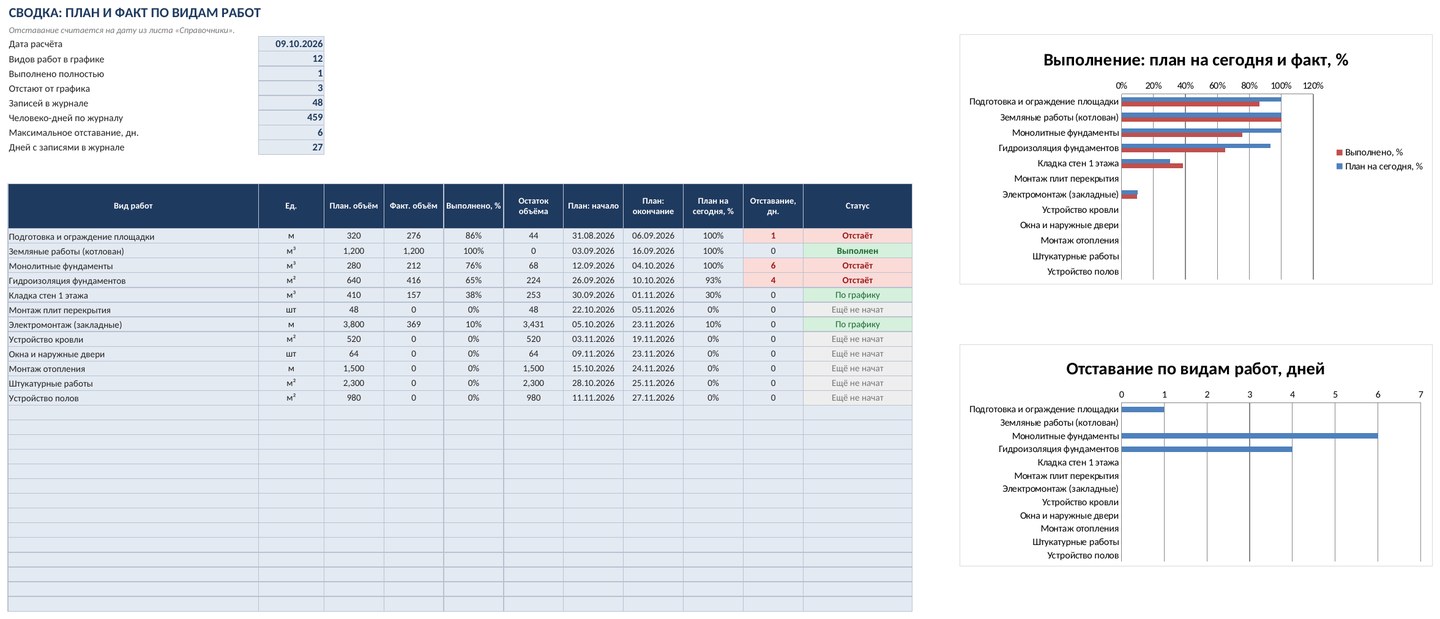

- «Сводка»: план и факт по видам работ, остаток объёма, отставание в днях, статус каждой работы и две диаграммы.
Кому подойдёт
Прорабам, мастерам и инженерам ПТО строительных и ремонтных организаций, подрядчикам и субподрядчикам, службам заказчика и технадзору, управляющим компаниям и учреждениям, которые ведут ремонт или строительство своими силами.
Скачать общий журнал работ и график производства работ в Excel
В комплекте пустая таблица и заполненный образец с вымышленными данными: на нём видно, как работают формулы и проверки. Это эксель-таблица на обычных формулах, а не бухгалтерская программа. Все исправления и новые версии проекта вы получаете бесплатно.
Совместимость
Excel 2007 и новее, LibreOffice. Без макросов. Ставки, пороги и нормативные значения вынесены в параметры: перед работой сверьте их с действующими актами. Расчёт ориентировочный.
Частые вопросы
Это официальная форма общего журнала работ?
Нет. Таблица сделана по мотивам формы общего журнала работ для удобства учёта. Если нужен официальный журнал, ведите его по действующим требованиям и сверяйте с действующей редакцией документов.
Как строится диаграмма Ганта?
Условным форматированием, без макросов. Укажите дату старта на листе «Справочники» и даты начала и окончания работ в «Графике»: полосы на 90 дней нарисуются сами.
Откуда берётся процент выполнения?
Из журнала: суммируются объёмы по виду работ и делятся на плановый объём из справочника. Зелёная часть полосы Ганта показывает выполненную долю.
Как считается отставание в днях?
Сравниваются доля прошедшего времени по графику и доля выполненного объёма, разница умножается на длительность работы. Если работа идёт с опережением, отставание равно нулю.
