Главная / Документооборот и контроль сроков
Мониторинг выполнения государственного (муниципального) задания в Excel: план-факт, отклонения
Таблица для контроля госзадания: показатели объёма и качества, план и факт по месяцам, нарастающий итог, допуск отклонения, светофор и прогноз на год.

Для чего
Госзадание проверяют не раз в год, а каждый месяц: нужно быстро понять, какие показатели отстают и успеем ли выйти на план. Здесь вы вносите план на год и факт по месяцам, а таблица сама считает нарастающий итог, процент выполнения, отклонение и показывает статус каждого показателя.
Что внутри

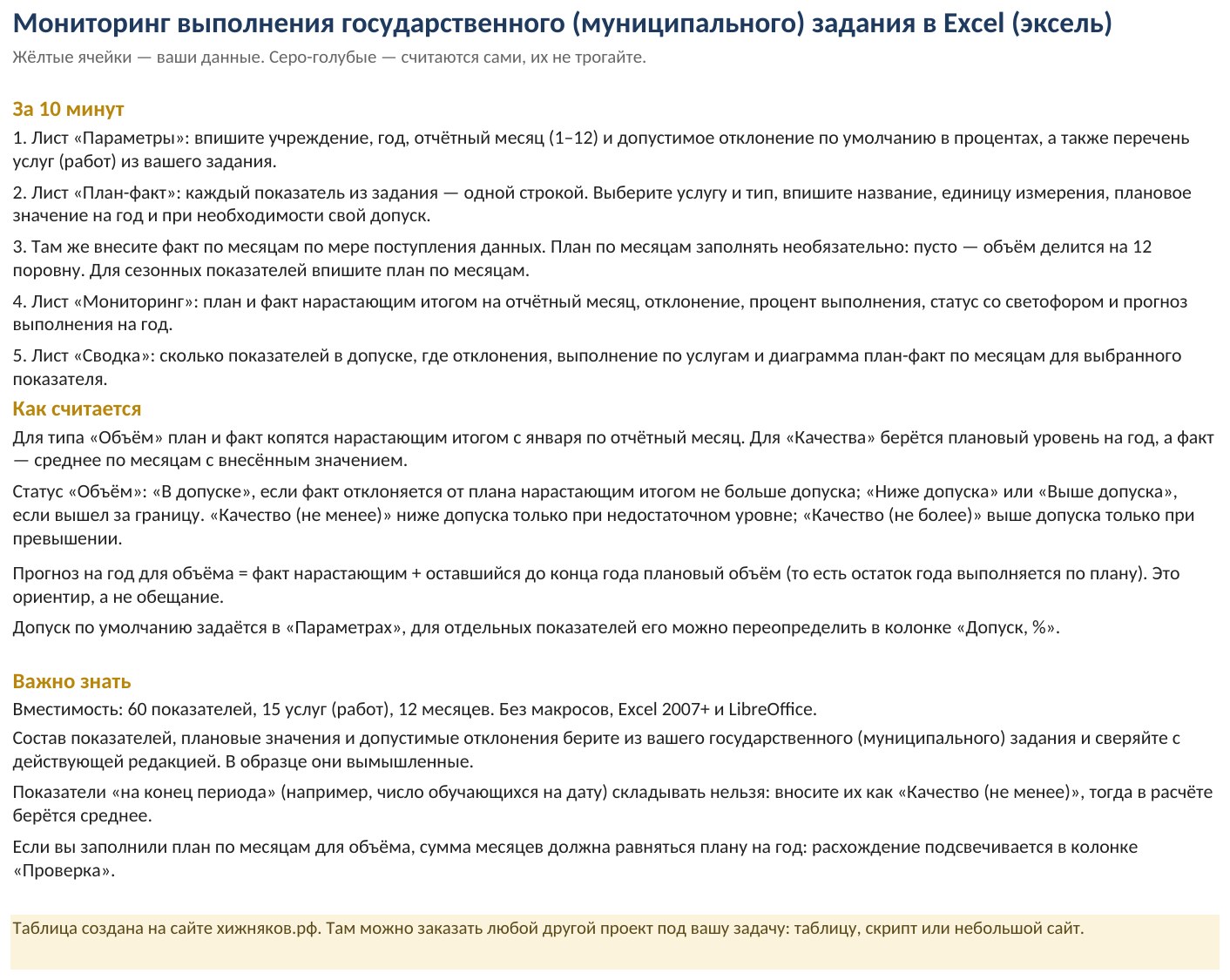

- «Параметры»: учреждение, год, отчётный месяц, допуск отклонения по умолчанию, перечень услуг (работ).
- «План-факт»: до 60 показателей объёма и качества — план на год, свой допуск, план и факт по 12 месяцам, проверка суммы плана.

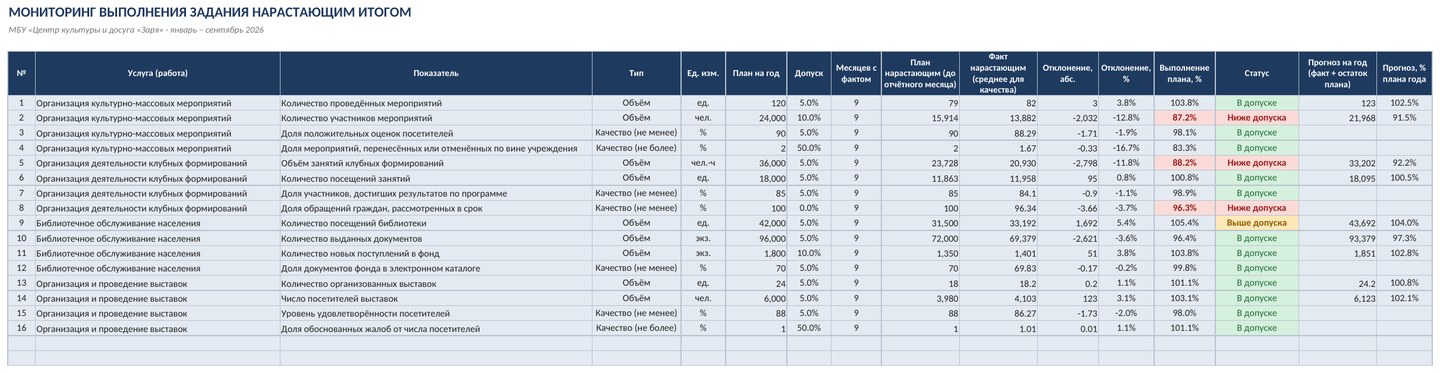

- «Мониторинг»: план и факт нарастающим итогом, отклонение, процент выполнения, статус «в допуске / ниже / выше», прогноз на год.

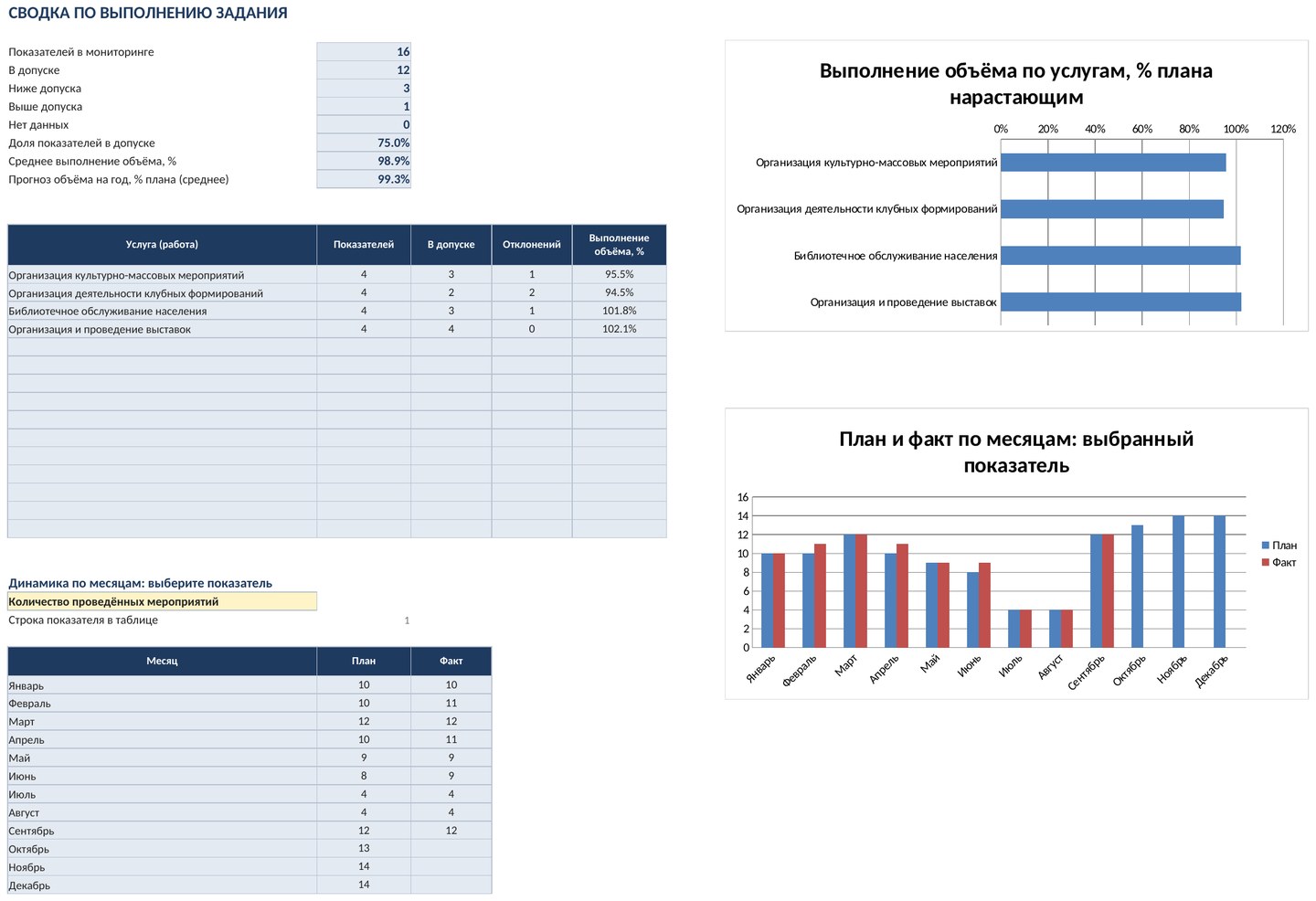

- «Сводка»: число показателей в допуске, выполнение по услугам, диаграммы, динамика план-факт по месяцам для выбранного показателя.
Кому подойдёт
Специалистам и руководителям бюджетных, автономных и казённых учреждений, отделам планирования и контроля, учредителям, которые отслеживают выполнение государственного или муниципального задания.
Скачать мониторинг выполнения государственного (муниципального) задания в Excel
В комплекте пустая таблица и заполненный образец с вымышленными данными: на нём видно, как работают формулы и проверки. Это эксель-таблица на обычных формулах, а не бухгалтерская программа. Все исправления и новые версии проекта вы получаете бесплатно.
Совместимость
Excel 2007 и новее, LibreOffice. Без макросов. Ставки, пороги и нормативные значения вынесены в параметры: перед работой сверьте их с действующими актами. Расчёт ориентировочный.
Частые вопросы
Чем отличаются показатели объёма и качества?
Объём складывается нарастающим итогом с января по отчётный месяц. Для качества берётся плановый уровень на год, а факт считается как среднее по месяцам, где значение внесено.
Откуда брать допустимое отклонение?
Из вашего задания и действующих документов учредителя. В таблице это параметр: общий на «Параметрах» и свой для отдельного показателя, сверяйте с действующей редакцией.
Нужно ли вносить план по месяцам?
Необязательно. Если месяцы пустые, годовой объём делится на 12 поровну. Для сезонных показателей впишите план по месяцам, и расчёт пойдёт по нему.
Что такое прогноз на год?
Это факт нарастающим плюс оставшийся плановый объём. Он показывает, сколько будет выполнено к концу года, если остаток года пройдёт по плану.
390 ₽ · версия 1.0
С этим проектом берут
Журнал обращений граждан и организаций с контролем сроков
Журнал обращений в Excel: срок рассмотрения (по умолчанию 30 дней), продление, светофор, сводка по темам и исполнителям, отчёт по месяцам.
Реестр договоров с контролем сроков и оплат в Excel
Реестр договоров: сроки окончания, НДС, платежи, остаток и задолженность, светофор, список истекающих договоров и сводка с диаграммой.
Журнал входящих и исходящих документов в Excel с контролем сроков и номенклатурой дел
Журнал входящей и исходящей корреспонденции в Excel: автономера, контроль сроков со светофором, номенклатура дел, сводка и печатная форма.
CRM в Excel — клиенты, сделки, воронка
Клиентская база, сделки по этапам, журнал контактов, воронка продаж, конверсия и результаты менеджеров; просроченные контакты подсвечены.
